От бетона до полочек за 45 дней...

Однокомнатная квартира в новостройке "Мечта" на ул. Куйбышева, 21 в Екатеринбурге была куплена с "черновой" отделкой. Задание заказчика - выполнить комплексный ремонт для проживания одного человека в срок ~ 1,5 месяца.

Технический проект был выполнен по измерениям и предварительной беседе с заказчиком. По ходу выполнения работ в него вносились незначительные коррективы.

Эстетический проект не выполнялся - клиент предоставил ранее разработанные развёртки стен, потолков и полов с указанием материалов, а также планы инженерных систем.

И вот что получилось:

Ремонт, однокомнатной квартиры - как это было:

В начале был бетон...

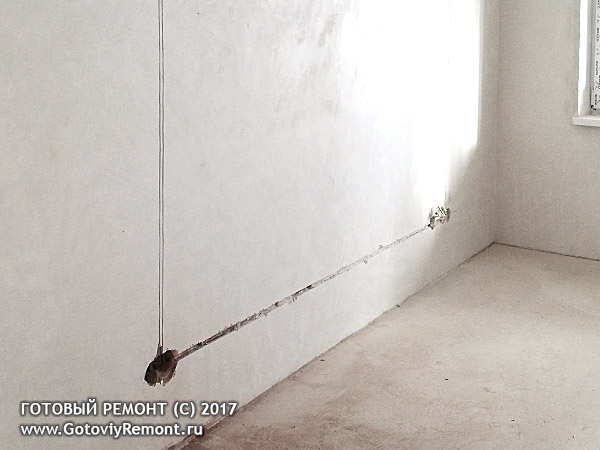

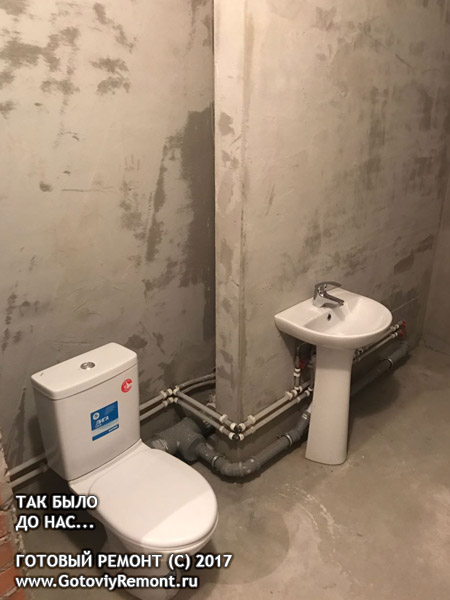

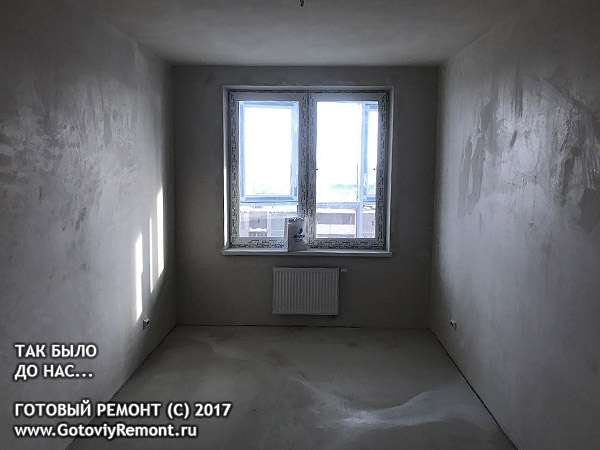

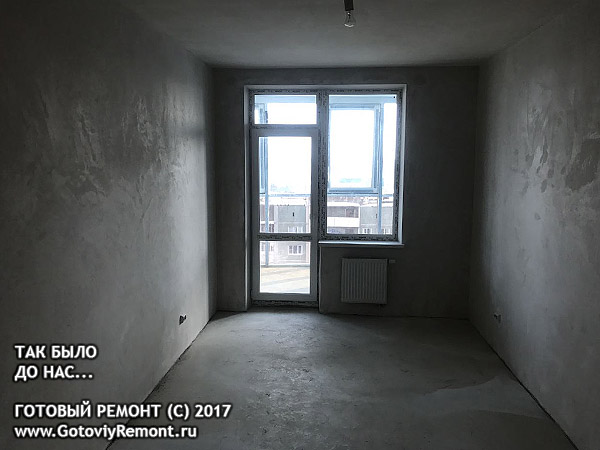

Квартира в черновой отделке это пустая бетонная коробка

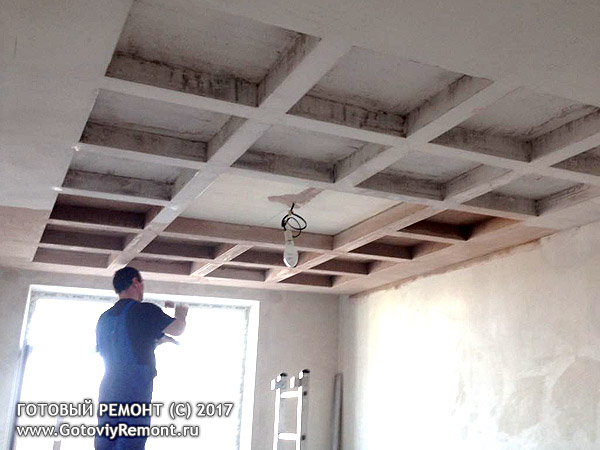

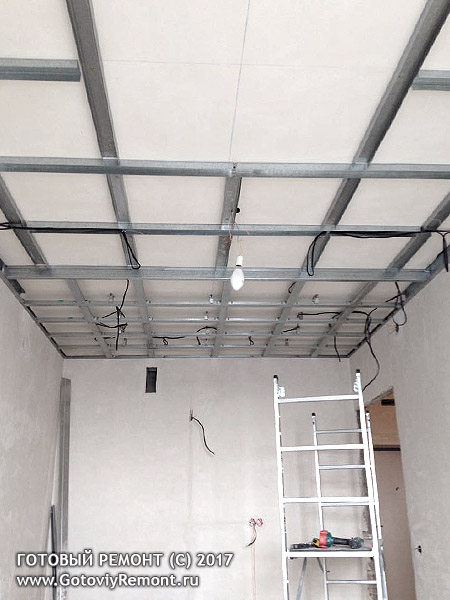

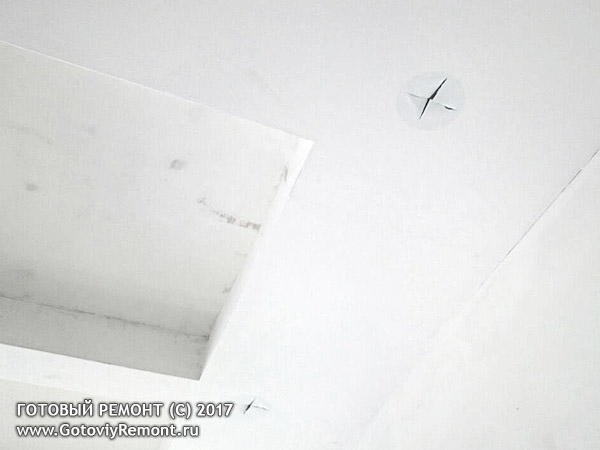

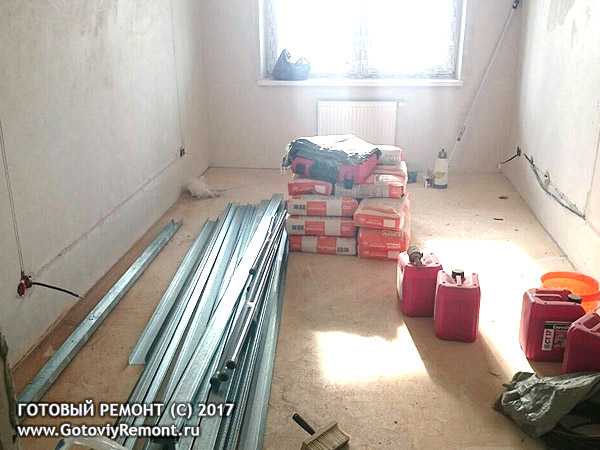

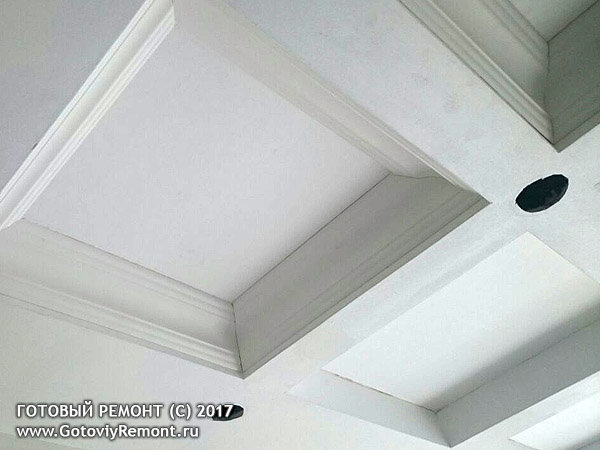

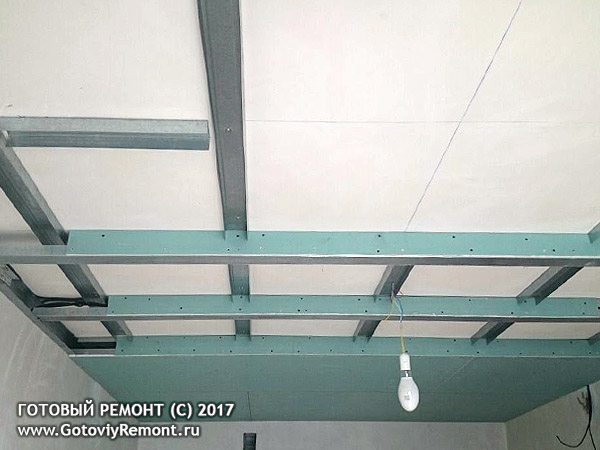

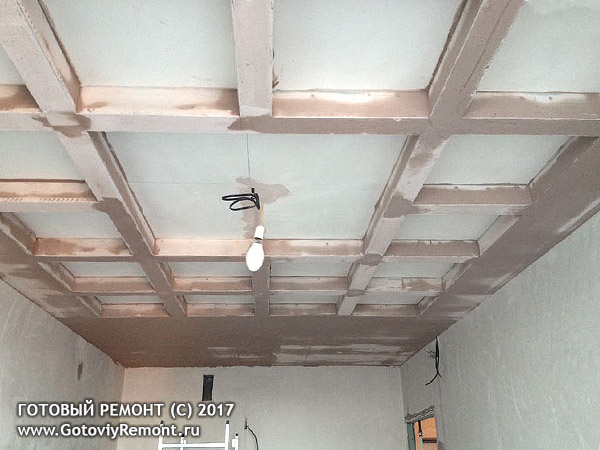

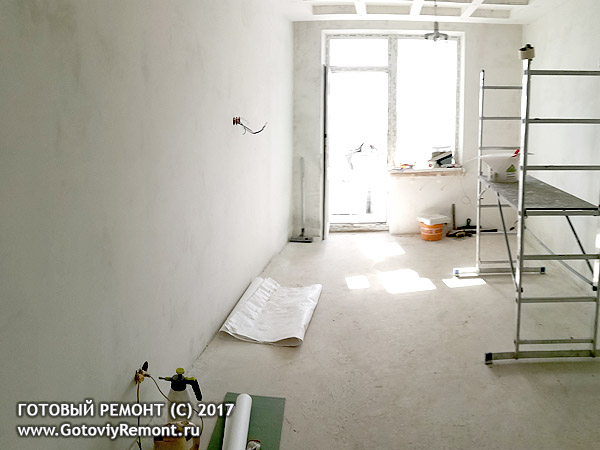

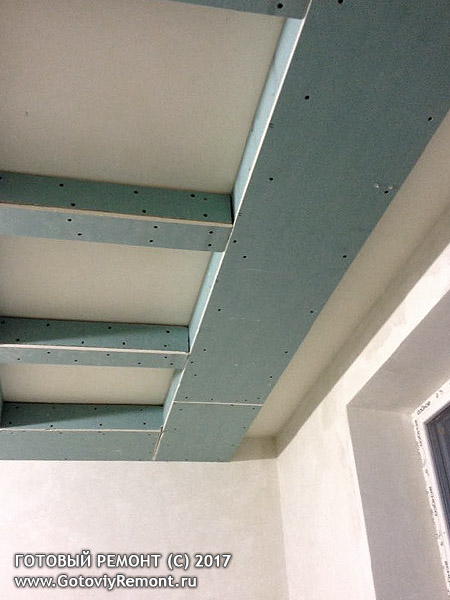

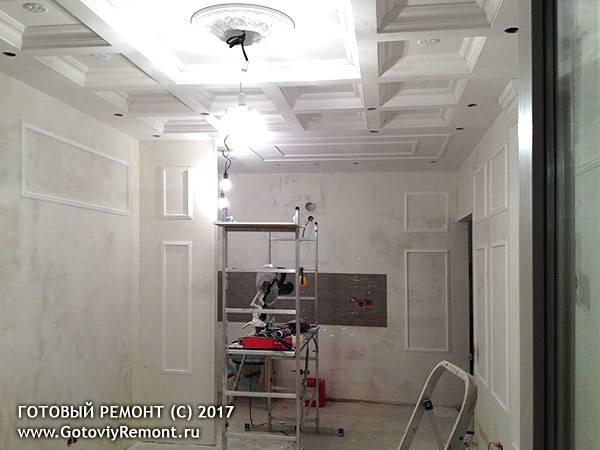

На стадии черновых работ были выполнены потолки из гипсокартона

Стены были подготовлены удовлетворительно, хотя обошлось без оштукатуривания - только шпаклевали под обои и окраску. Оклеиваем обями под покраску и потолок

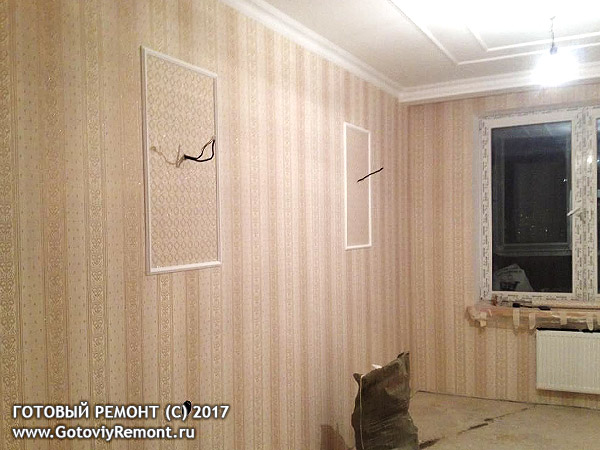

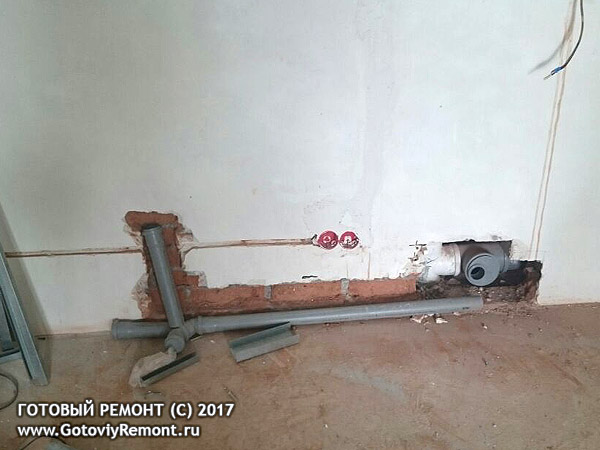

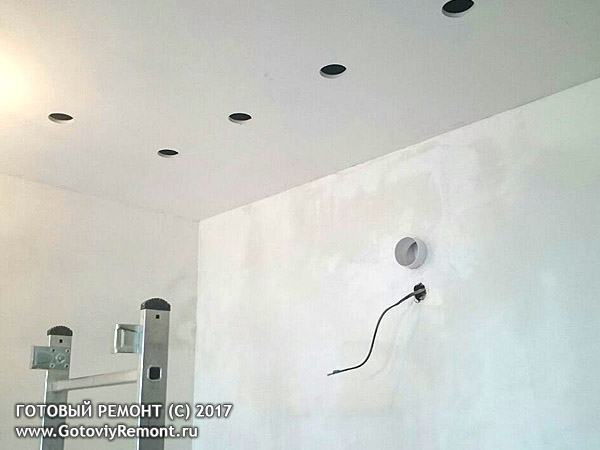

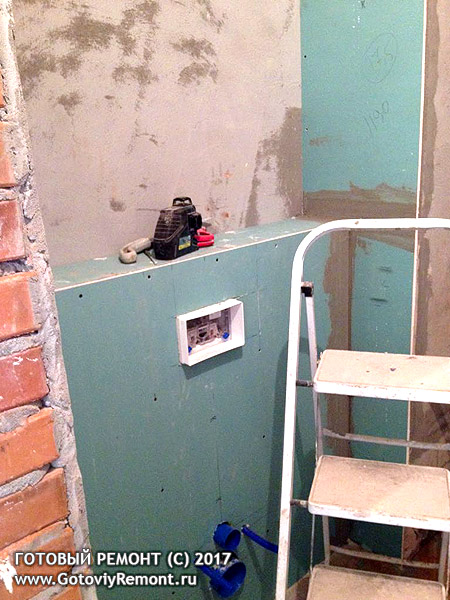

Параллельно с потолками переносили розетки и выключатели согласно проекту. При необходимости удлинения, провода наращивались с выполнением сварки скруток в коробках. Выводим розетку и освещение на лоджию

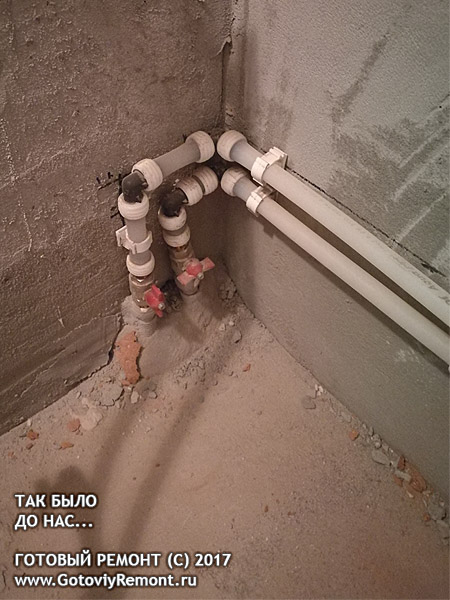

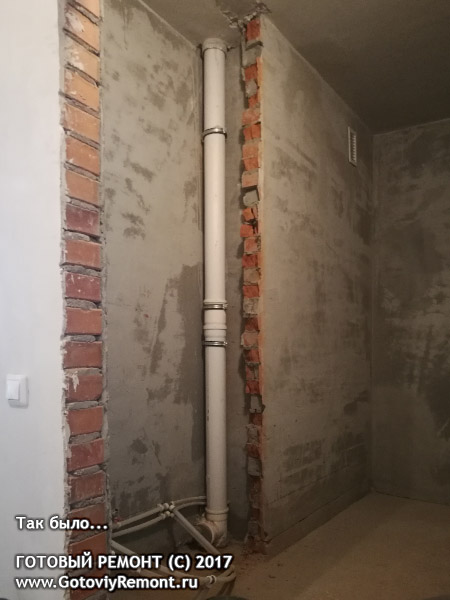

Разводку в сан-узле полностью переделали. Сменили тубы канализации, трубы горячей и холодной воды поменяли на пролипропилен. Разводку сделали в соответствии с проектом расстановки сантехнических приборов.

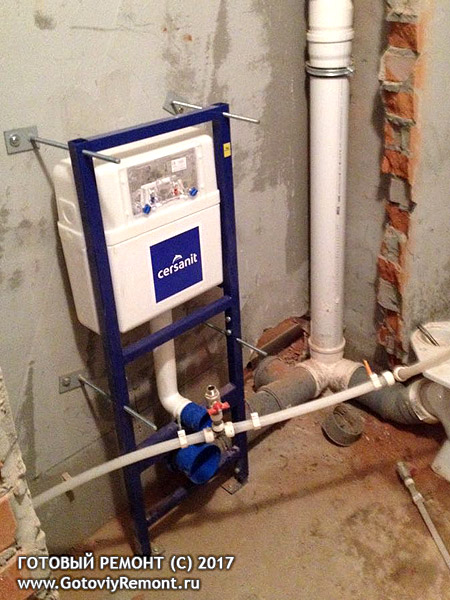

Смонтировали инсталяцию для унитаза и зашили в короб её и стояк канализации

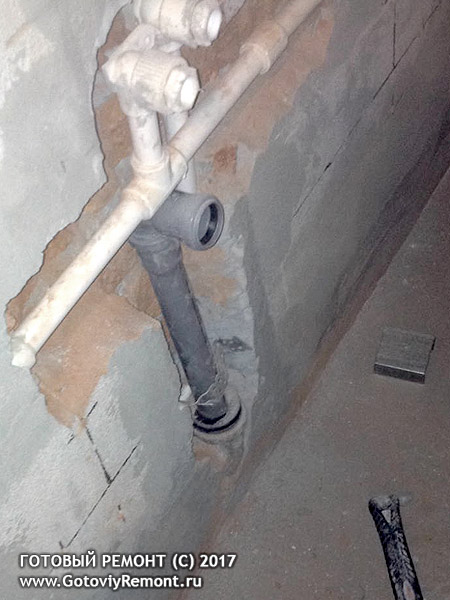

И вывели на проектное местоположение вывод канализации на кухне и там же смонтировали в стене выход вентиляции под вытяжку

Примерно в это время укладываем плику на лоджии

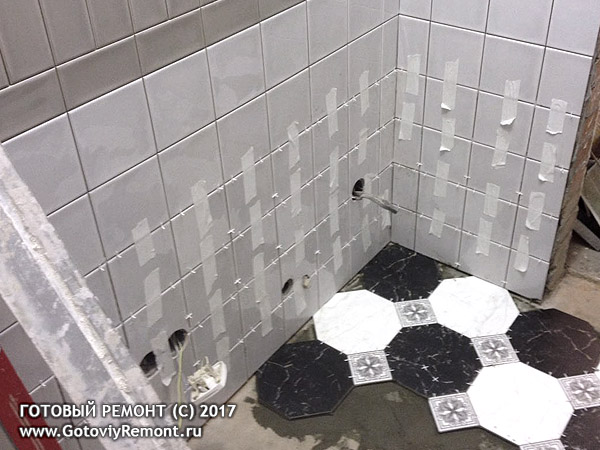

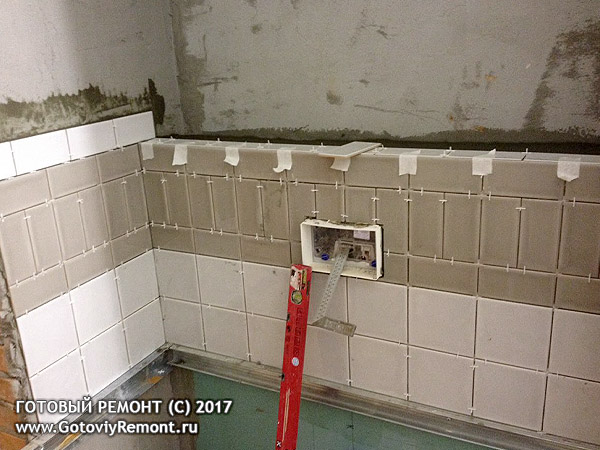

И начинаем класть плитку в ванной

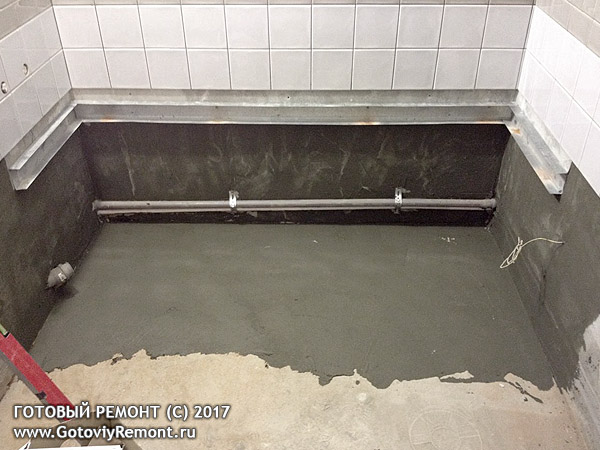

Делаем подготовку под ванну. Внизу за ванной проходит канализация и вода для стиральной машины

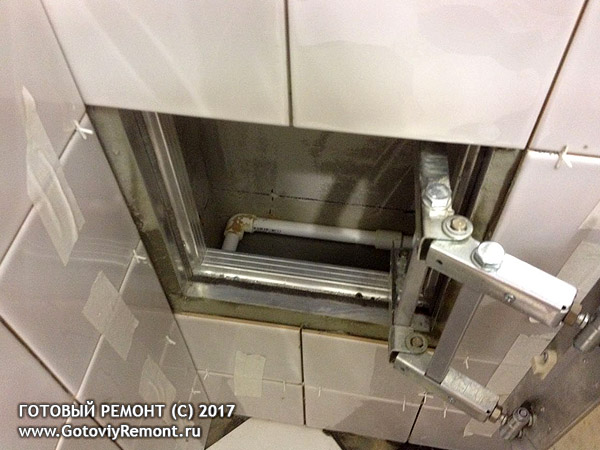

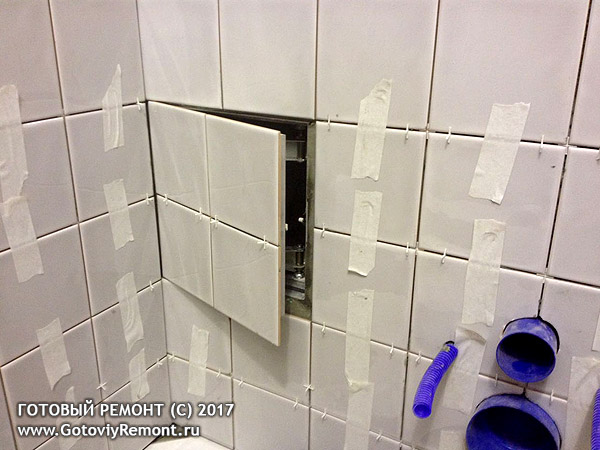

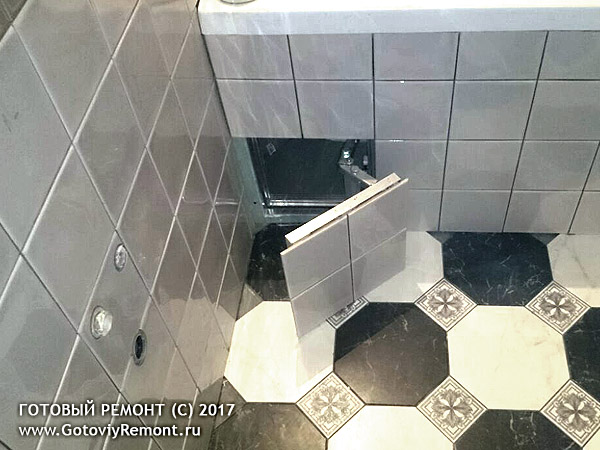

В плитке выполняем люки по проекту

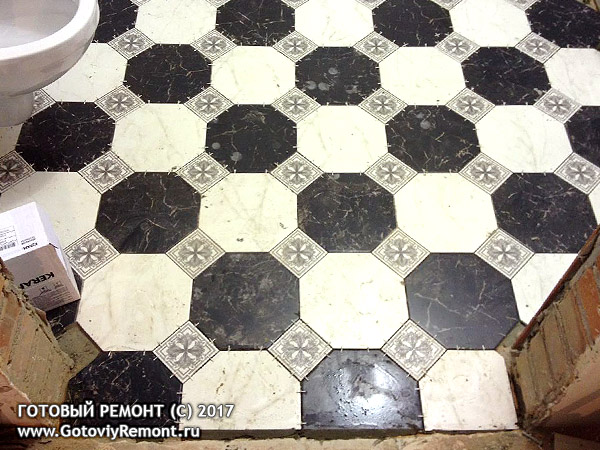

Начинаем плитку пола. Это угол для стиральной машины - видны выходы воды и канализации и электо-розетки.

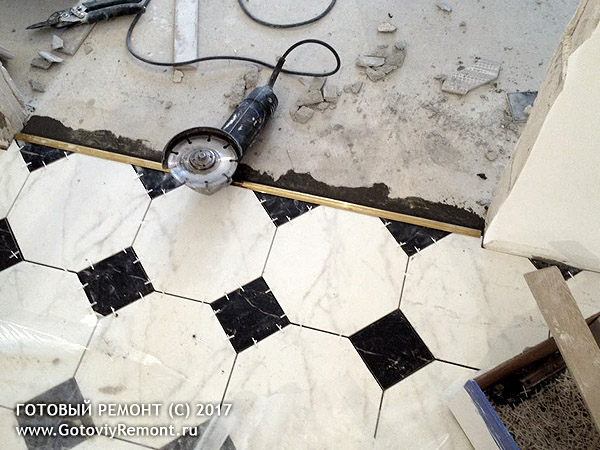

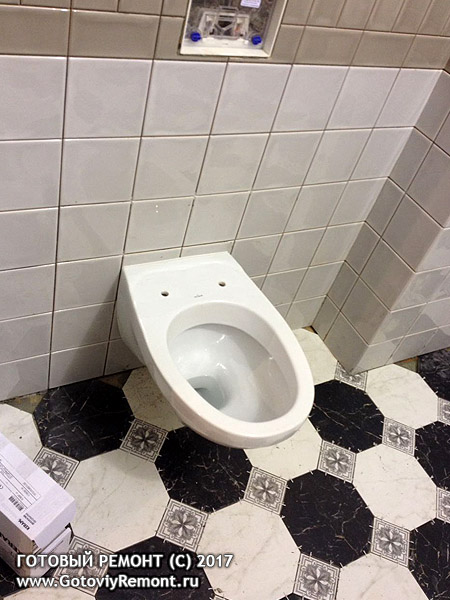

Заканчиваем пол, ставим унитаз

Собираем экран из гипсокартона, наклеиваем плитку, монтируем люк

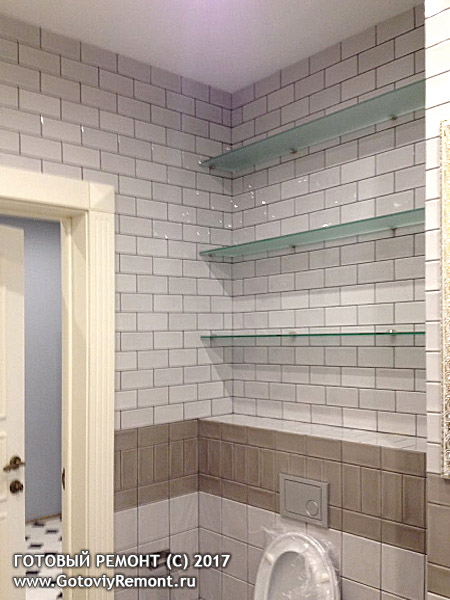

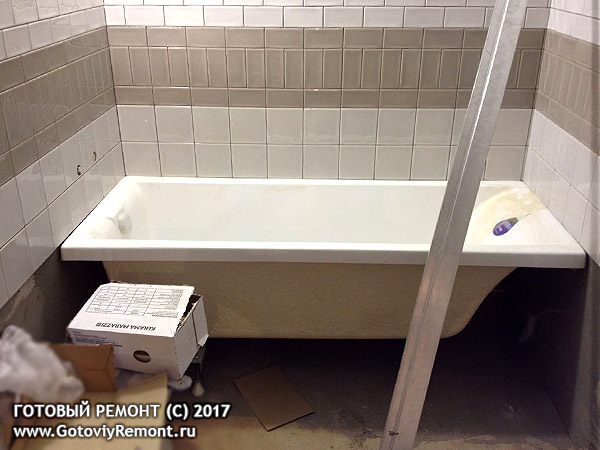

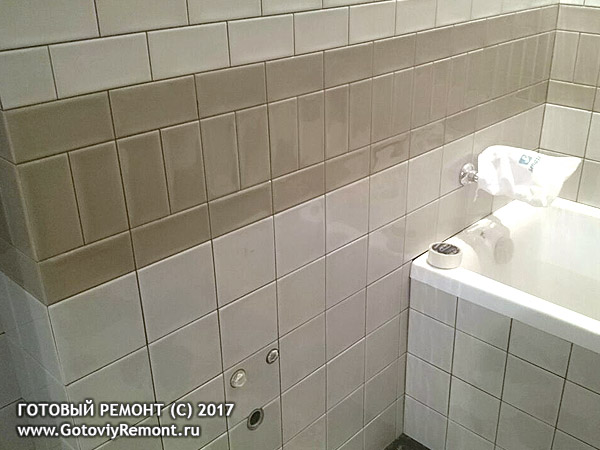

Ванна приобретает вид, близкий к желаемому

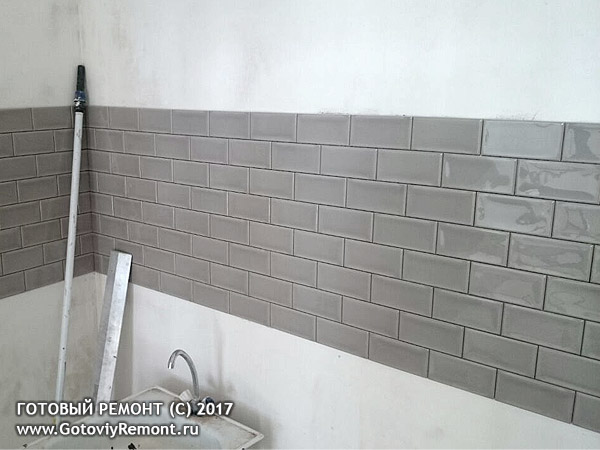

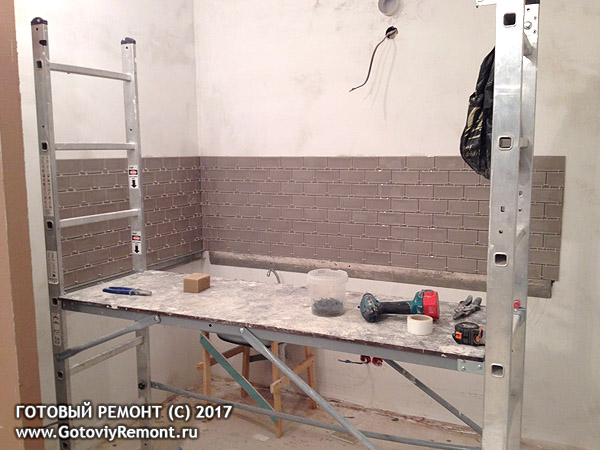

Одновременно кладём фартук на кухне.

Тем временем в комнатах...

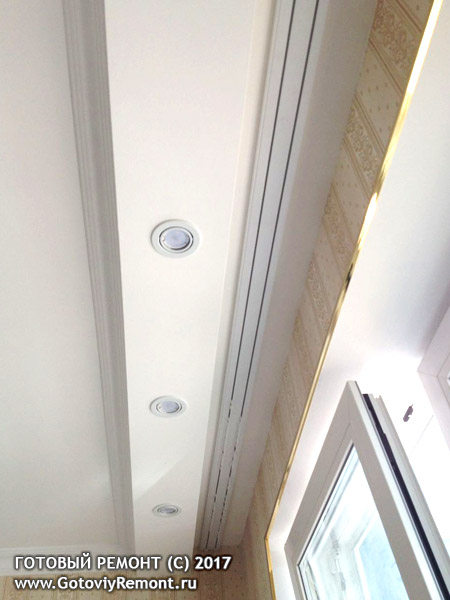

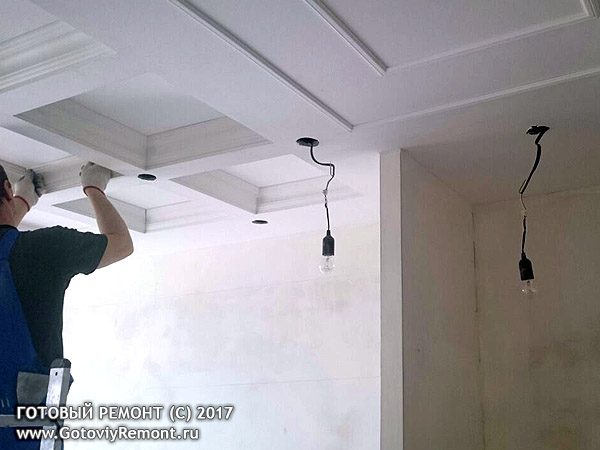

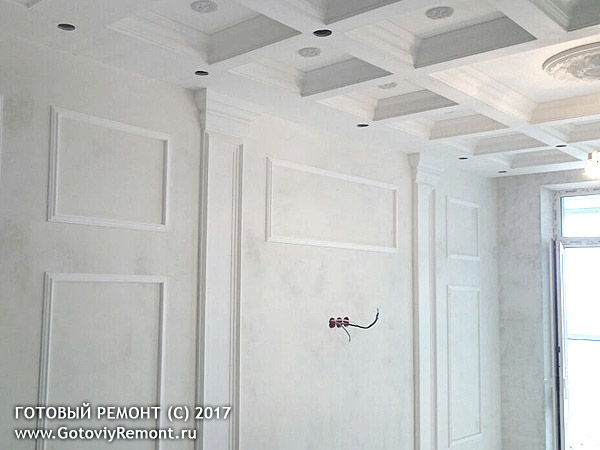

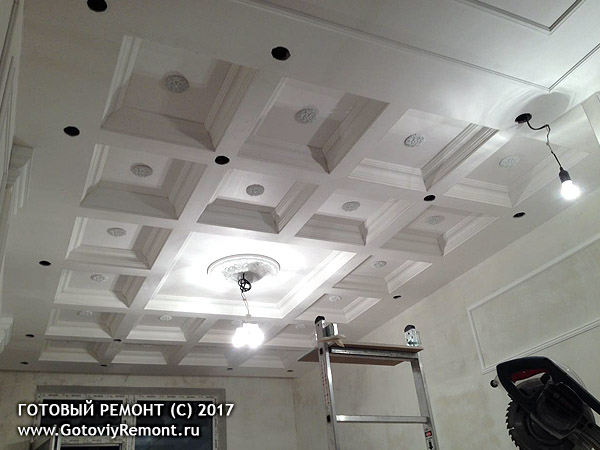

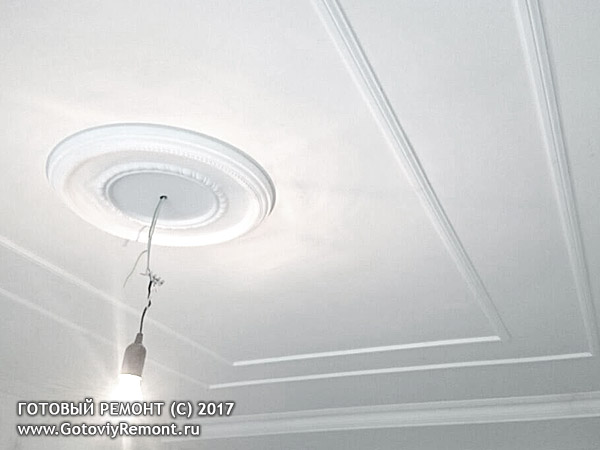

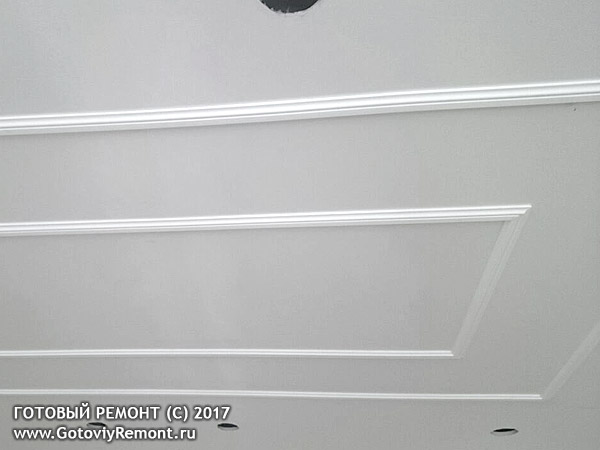

Наводим красоту на потолке

И на стенах

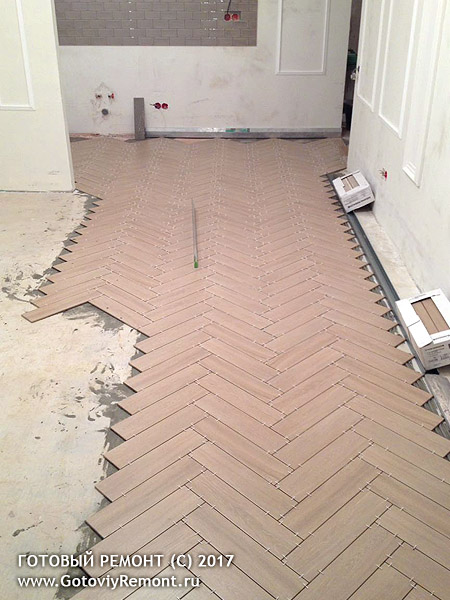

В кухне-гостиной на полу предусмотрена плитка

Плинтус тоже керамический

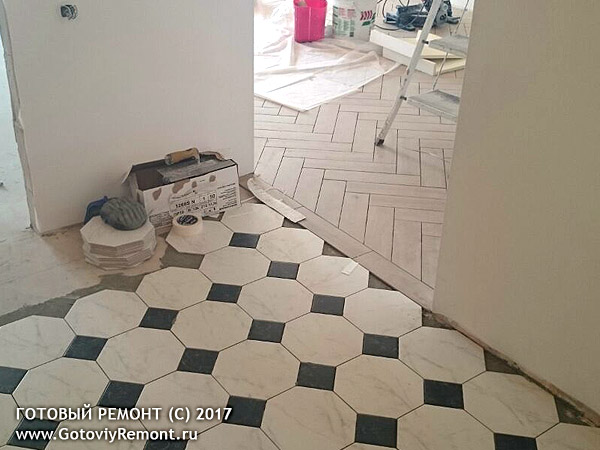

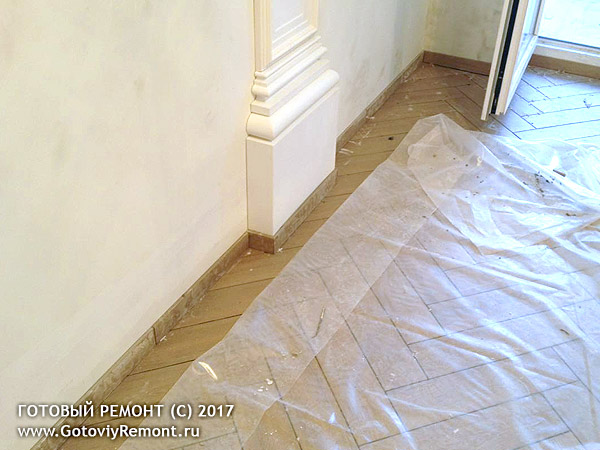

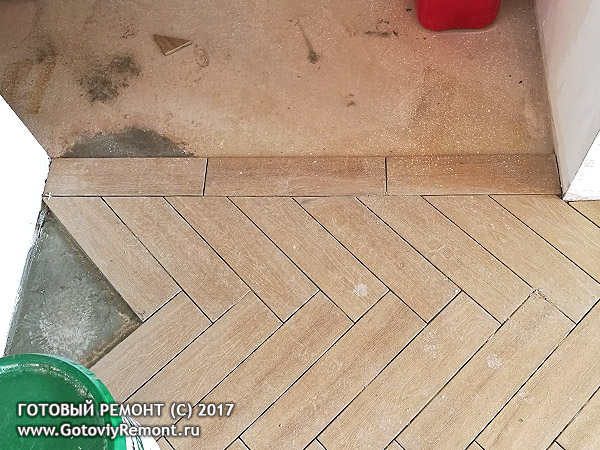

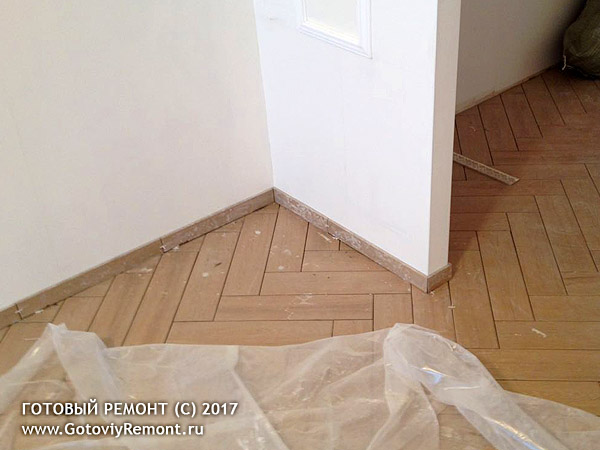

Одновременно кладём плитку на пол в прихожей

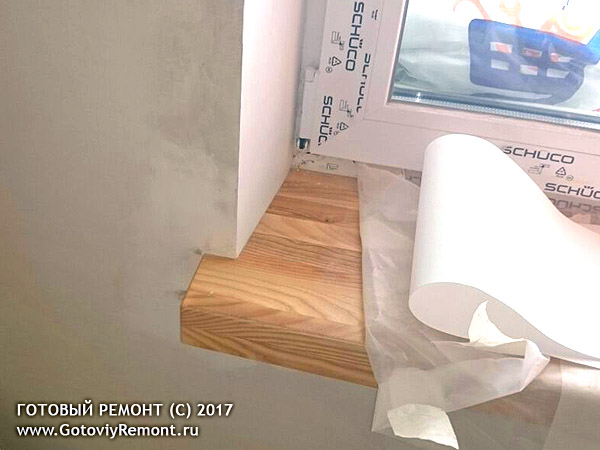

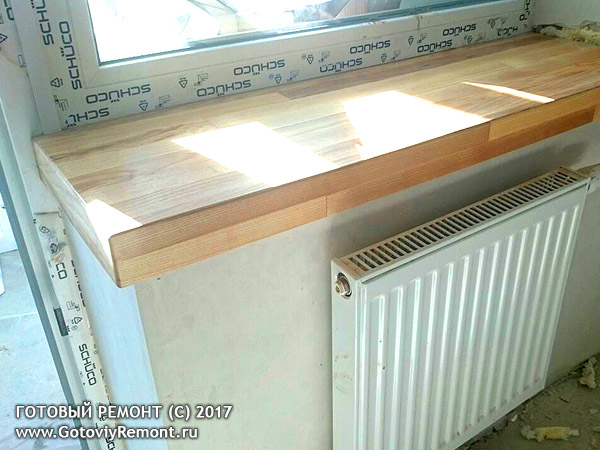

Меняем подоконники на деревянные

Красим потолки

Клеим обои в спальне с рисунком

в гостиной под покраску

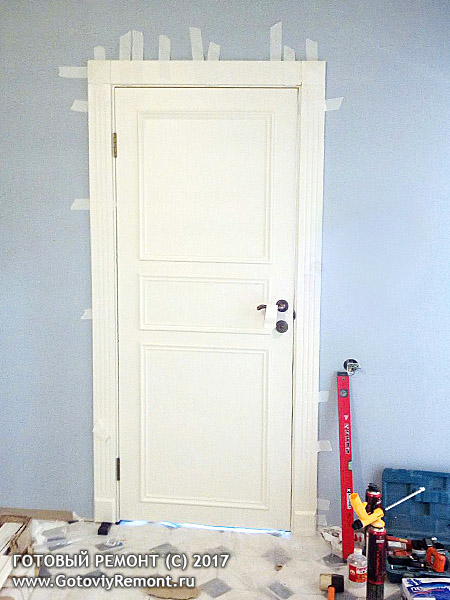

И уже в самом конце ремонта мы ставим двери, устанавливаем потолочные светильники, вешаем люстры, бра, монтируем гардины, розетки, выключатели, вентиляторы, подключаем телевизор, вешаем зеркала, часы, крючки и полочки...

Это были насы��енные делами 45 дней. То, что получилось, смотрите в начале страницы.

Замеры и консультация бесплатные!

Мы принимаем заказы на выполнение замеров в Екатеринбурге, Берёзовском, Верхней Пышме и далее в зависимости от планового объёма работ.

Есть вопросы? Задавайте:
+7-900-207-02-05
г.Екатеринбург

Предложение не является публичной офертой. Указанные цены, комплектация, предложения могут быть изменены в любое время без предварительного уведомления.
(С) Готовый ремонт, 2018
